Normklima, Konditionierung und Prüfbedingungen
Ein Kennwert ohne Klimaangabe ist eine Zahl ohne Bezug. Festigkeiten, Maßänderungen, Ablüft- und Abbindezeiten und Feuchtewerte entstehen unter festgelegten Bedingungen, und eine Baustelle hält diese Bedingungen nie von allein ein. Das Normklima 23/50 und das Klima 20/65 sind deshalb keine Sollwerte für den Rohbau, sondern die Bezugspunkte, an denen sich Produktangaben und eigene Messwerte überhaupt erst einordnen lassen.
Warum jeder Kennwert ein Klima mitbringt
Nahezu alle Eigenschaften der Stoffe im Fußbodenaufbau sind temperatur- und feuchteabhängig. Zementgebundene Materialien reagieren mit Wasser und trocknen anschließend über die Oberfläche. Hygroskopische Stoffe wie Holz, Linoleum, Papier- und Textilrücken nehmen Feuchte aus der Luft auf und geben sie wieder ab, bis sie mit der Umgebung im Gleichgewicht sind. Klebstoffe, Spachtelmassen und Reaktionsharze binden temperaturabhängig ab – bei niedriger Temperatur langsamer, bei höherer schneller.
Daraus folgen zwei Dinge. Erstens gelten Angaben aus Produktunterlagen – Verarbeitungszeit, Ablüftzeit, Standfestigkeit, Begehbarkeit – für ein bestimmtes Bezugsklima; auf einer kühlen Fläche sind sie zu kurz bemessen, auf einer warmen zu lang. Zweitens ist ein auf der Baustelle gemessener Wert nur dann mit einem erklärten Wert vergleichbar, wenn das Klima bei der Messung bekannt ist. Beides klingt selbstverständlich und ist die häufigste Ursache dafür, dass Datenblatt und Fläche nicht zusammenpassen.
23/50 und 20/65: zwei Bezugsklimate mit verschiedenem Zweck
Das Klima mit 23 Grad Celsius und 50 Prozent relativer Luftfeuchte ist das Normalklima nach DIN EN ISO 291 und das Prüf- und Konditionierklima für viele Bauprodukte und Kunststoffe; Kennwerte in Produktunterlagen beziehen sich in der Regel darauf. Das Klima mit 20 Grad Celsius und 65 Prozent relativer Luftfeuchte stammt aus dem textilen Bereich und steht in DIN EN ISO 139. Der Unterschied ist nicht akademisch: In der feuchteren Luft stellt sich in hygroskopischen Stoffen eine höhere Gleichgewichtsfeuchte ein, und damit verschieben sich Maße, Gewichte und Feuchtegehalte.
Beide sind Prüfklimate und keine Anforderungen an den Rohbau. Niemand stellt ein Geschoss im Winter auf 23/50 ein, und das ist auch nicht der Zweck der Angabe. Ihr Nutzen liegt darin, die Richtung der eigenen Abweichung zu kennen: kühler und feuchter bedeutet längere Abbinde- und Trocknungszeiten, wärmer und trockener bedeutet kürzere Zeiten, höhere Schwindmaße und eine größere Gefahr zu schnell austrocknender Oberflächen.
| Bedingung | Wofür sie steht | Wirkung im Bodenaufbau |
|---|---|---|
| 23 Grad / 50 Prozent | Prüf- und Konditionierklima vieler Bauprodukte | Bezug für Ablüft-, Abbinde- und Festigkeitsangaben |
| 20 Grad / 65 Prozent | Prüfklima im textilen Bereich | höhere Gleichgewichtsfeuchte hygroskopischer Stoffe |
| Geheizter Raum im Winter | trockener als beide Bezugsklimate | Holz und Linoleum schwinden, Fugen öffnen sich |
| Rohbau nach Nassarbeiten | deutlich feuchter, häufig kühler | Trocknung verzögert, Klebstoffe binden langsam ab |
Die beiden oberen Zeilen sind Bezugsklimate für Prüfungen, die beiden unteren beschreiben die Zustände, in denen tatsächlich gearbeitet wird. Der Abstand dazwischen erklärt die meisten Abweichungen.
Die Baustelle messen: Luft, Oberfläche, Taupunkt

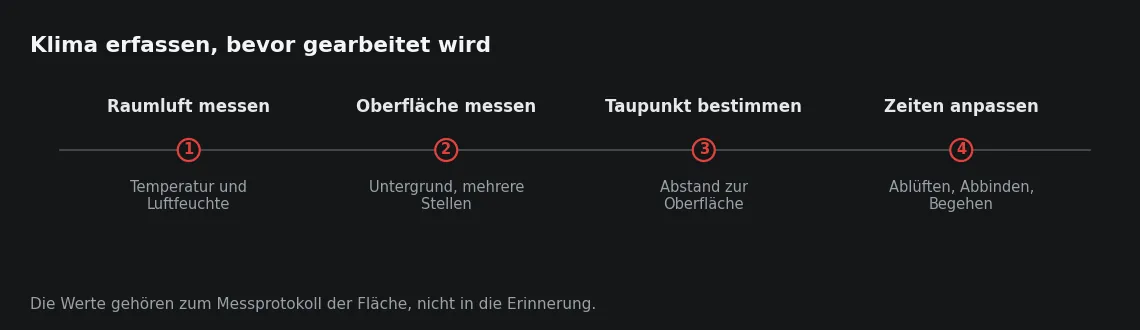

Für eine belastbare Einordnung werden drei Werte gebraucht und nicht einer: Lufttemperatur, relative Luftfeuchte und Oberflächentemperatur des Untergrunds. Die Oberfläche ist fast immer kühler als die Raumluft – über erdberührten Bodenplatten, über unbeheizten Kellern und Durchfahrten, an Anschlüssen zur Außenwand. Abbindung des Klebstoffs, Ablüftzeit und Verlaufverhalten einer Spachtelmasse folgen der Oberflächentemperatur und nicht der Luft, die man in Brusthöhe misst.
Aus den drei Werten ergibt sich der Abstand zum Taupunkt. Liegt die Oberflächentemperatur nahe am Taupunkt der Raumluft, schlägt sich Feuchte auf der Fläche nieder, und auf einer grundierten oder geschliffenen Oberfläche genügt ein unsichtbarer Wasserfilm, um die Haftung der nächsten Schicht zu verlieren. Bei Beschichtungen aus Reaktionsharz ist das einer der häufigsten Gründe für eine flächige Enthaftung, die erst Tage später als Blasenbild sichtbar wird.
Heizung, Lüftung und Bautrockner verändern das Klima schnell, aber nicht immer in die gewünschte Richtung. Warme, trockene Luft beschleunigt die Trocknung des Estrichs und entzieht gleichzeitig allem eingelagerten Holz Feuchte. Ein Kondensattrockner arbeitet in einem kalten Raum kaum, weil er Wasser nur aus warmer Luft gewinnen kann. Und geschlossene Fenster über Tage halten die Feuchte in der Luft, die der Estrich gerade abgegeben hat – die Trocknung kommt dann zum Stehen, obwohl geheizt wird.

Prüfungen am Estrich: Prüfkörper, Feuchte, Verformung
DIN EN 13892-1 legt für Estrichmörtel fest, wie Prüfkörper hergestellt, gelagert und geprüft werden, und die Lagerung ist dabei kein Nebenpunkt. Ein Prüfkörper, der auf der Baustelle neben dem Bautrockner steht, trocknet schneller als vorgesehen; sein Ergebnis beschreibt dann die Lagerung und nicht das Material. Zum Prüfergebnis gehört deshalb die Angabe, wie und wie lange gelagert wurde – ohne sie lässt sich ein Wert nicht mit der erklärten Festigkeitsklasse in Beziehung setzen.
Bei der Feuchtemessung ist die Aufteilung anders. Die Grenzwerte der CM-Messung sind feste Werte, die vom Bindemittel und von der Beheizung abhängen: 2,0 Prozent bei unbeheiztem und 1,8 Prozent bei beheiztem Zementestrich, 0,5 Prozent bei unbeheiztem und 0,3 Prozent bei beheiztem Calciumsulfatestrich. Das Raumklima verändert diese Werte nicht. Es bestimmt, wie schnell ein Estrich sie erreicht – und ob eine bereits trockene Fläche aus feuchter Luft wieder Feuchte aufnimmt, was bei hygroskopischen Bindemitteln möglich ist.
Auch Verformungen sind Klimaergebnisse. Die Schüsselung eines Estrichs entsteht aus dem Feuchtegefälle über seine Dicke: Die Oberseite trocknet zuerst, schwindet stärker und zieht die Ränder nach oben. Eine Ebenheitsmessung während der Trocknung erfasst deshalb einen Zwischenzustand, der sich mit zunehmend ausgeglichener Feuchteverteilung noch verändert. Wer den gemessenen Zustand später beurteilen will, notiert mit dem Wert, wie lange der Estrich zu diesem Zeitpunkt lag und wie der Raum betrieben wurde.
Belagsmaterial konditionieren, bevor verlegt wird

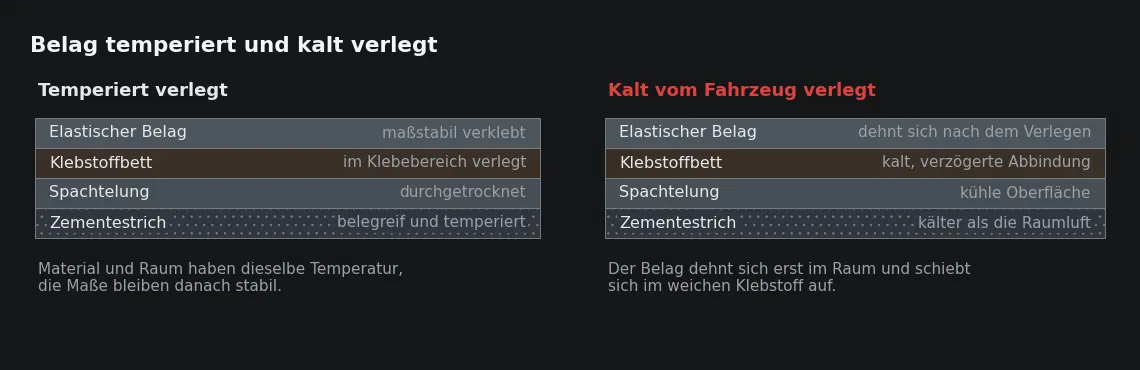

Konditionieren heißt, Material und Raum in denselben Zustand zu bringen, bevor verlegt wird. Bei der Temperatur ist das eine Frage von Stunden, bei der Feuchte hygroskopischer Materialien dauert es länger. Der Mechanismus ist einfach: Ein kalt verlegter Belag dehnt sich, sobald er Raumtemperatur annimmt, und schiebt sich im noch weichen Klebstoff auf. Ein zu feucht verlegter hygroskopischer Belag schwindet, wenn der Raum später trockener wird, und öffnet Nähte und Stöße. Beides zeigt sich nicht beim Verlegen, sondern Tage bis Wochen später.
- Material rechtzeitig in den Verlegeraum bringen und dort lagern, nicht im Treppenhaus und nicht in einem unbeheizten Nebenraum.
- Raumklima und Oberflächentemperatur des Untergrunds messen, bevor die Zeitangaben aus der Produktunterlage angewendet werden.
- Platten und Bahnen so lagern, wie es die Produktangabe vorsieht, also entstapelt, liegend oder ausgerollt, damit jede Lage dasselbe Klima erreicht.
- Die Konditionierzeit nach Produktangabe abwarten und sie bei kalter Anlieferung im Winter länger ansetzen als im Sommer.
- Das Klima während der Verlegung und in den Tagen danach gleich halten, weil frisch verklebte Beläge in dieser Zeit ihre endgültigen Maße annehmen.

Aus der Praxis
Wir haben im Januar in Bochum eine Palette Designbelag geliefert bekommen, die über Nacht im ungeheizten Treppenhaus stand. Am Morgen hatte das Material knapp über null Grad, der Verlegeraum war auf zwanzig Grad geheizt, und der Unterschied war in der ersten Reihe zu sehen: Die Stöße standen offen, solange die Dielen kalt waren. Wir haben die Palette einen Tag in den Raum gestellt und danach ohne Nacharbeit verlegt – die Wartezeit war kürzer als das Öffnen einer Fläche mit aufgeschobenen Stößen.
Holzböden und der Jahresgang des Raumklimas
Holz stellt seine Feuchte auf die Umgebung ein: Mit steigender relativer Luftfeuchte nimmt es Feuchte auf und quillt, mit fallender gibt es ab und schwindet. Ein Holzboden wird deshalb in einem Klima verlegt, das dem späteren Nutzungsklima nahekommt, und nicht im feuchtesten oder trockensten Zustand des Jahres. Die konkreten Zielwerte für Temperatur und Luftfeuchte bei der Verlegung stehen in der Produktangabe und in der Fachnorm für den jeweiligen Belag.
Über einer Fußbodenheizung verschärft sich der Zusammenhang, weil die Heizperiode die Raumluft zusätzlich trocknet. Ein Parkett, das im Sommer bei hoher Luftfeuchte ohne Blick auf diesen Jahresgang verlegt wurde, zeigt im ersten Winter Fugen zwischen den Stäben. Umgekehrt führt eine Verlegung in sehr trockener Winterluft im folgenden Sommer zu Pressungen an den Rändern. Randabstand, Feldgröße und die Wahl zwischen Klebung und schwimmender Verlegung folgen daraus.
Für die Reihenfolge auf der Baustelle hat das eine einfache Konsequenz. Das Funktionsheizen eines Zementestrichs beginnt frühestens am 21. Tag und verändert das Raumklima stark; Material, das zu diesem Zeitpunkt bereits eingelagert ist, macht diese Austrocknung mit. Holz und andere hygroskopische Beläge werden daher erst danach in die Räume gebracht, und nicht, weil gerade Platz auf dem Lkw war.
Was zu einem Messwert gehört
Ein Messwert wird später nur so weit verwertbar, wie die Bedingungen bekannt sind, unter denen er entstanden ist. Die dafür nötigen Angaben sind wenige und im Moment der Messung in einer Minute notiert.
- Datum und Uhrzeit gehören dazu, weil sich Klima und Trocknungszustand innerhalb eines Tages messbar ändern.
- Lufttemperatur und relative Luftfeuchte beschreiben den Raum, in dem gemessen wurde.
- Die Oberflächentemperatur des Untergrunds wird zusätzlich notiert, weil sie von der Raumluft abweicht und über Abbinde- und Ablüftzeiten entscheidet.
- Die Lage der Messstelle wird festgehalten, damit ein späterer Wert an derselben Stelle aufgenommen werden kann.
- Der Betriebszustand der Fläche gehört dazu, also ob geheizt, gelüftet oder mit Bautrocknern gearbeitet wurde.
Mit diesen Angaben wird aus einer Zahl eine Aussage. Ein Feuchtewert knapp unterhalb des Grenzwerts, gemessen in einem kühlen, seit Tagen geschlossenen Raum, beschreibt einen anderen Zustand als derselbe Wert nach einer Woche mit Heizung und geregelter Lüftung: Im zweiten Fall ist der Trocknungsverlauf weitgehend abgeschlossen, im ersten kann die Fläche unter ihrer trockenen Oberfläche noch deutlich feuchter sein.
Wie wir diese Vorgaben in der Ausführung umsetzen, steht auf der Leistungsseite Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.
Häufige Fragen
Muss auf der Baustelle Normklima herrschen?
Nein. 23/50 und 20/65 sind Prüf- und Konditionierklimate und keine Anforderung an den Rohbau. Wichtig ist, die eigenen Bedingungen zu kennen und die Richtung der Abweichung einzuschätzen: kühler und feuchter bedeutet längere Abbinde- und Trocknungszeiten, wärmer und trockener kürzere Zeiten und höhere Schwindmaße.
Warum wird die Oberflächentemperatur zusätzlich zur Raumluft gemessen?
Weil die Oberfläche fast immer kühler ist, besonders über erdberührten Platten und unbeheizten Räumen. Ablüftzeit, Verlauf der Spachtelmasse und Abbindung des Klebstoffs richten sich nach ihr. Aus dem Abstand zum Taupunkt ergibt sich außerdem, ob sich auf der Fläche Feuchte niederschlägt.
Wie lange liegt Belagsmaterial vor der Verlegung im Raum?
Die Zeitspanne steht in der Produktangabe und hängt von Material, Stapelhöhe und Verpackung ab. Maßgebend ist, dass Material und Raum dieselbe Temperatur erreicht haben; bei kalter Anlieferung im Winter dauert das länger als im Sommer. Bei hygroskopischen Belägen kommt der Feuchteausgleich hinzu, der deutlich langsamer verläuft als der Temperaturausgleich.
Hängen die CM-Grenzwerte vom Raumklima ab?
Nein, sie sind feste Werte für Bindemittel und Beheizung. Das Raumklima bestimmt, wie schnell ein Estrich sie erreicht und ob eine trockene Fläche aus feuchter Luft wieder Feuchte aufnimmt. Deshalb wird zum Messwert notiert, in welchem Zustand der Raum war.
