Fliesen auf Bodenplatten und Geschossdecken
Wo die Aufbauhöhe fehlt oder hohe Lasten abgetragen werden müssen, wird Keramik direkt auf die Bodenplatte oder die Geschossdecke geklebt. Der Aufbau ist schlank und tragfähig, aber er verzichtet auf die Trennschicht, die sonst zwischen Bauwerk und Belag vermittelt. Alles, was der Beton an Schwinden, Kriechen und Durchbiegung mitbringt, kommt in der Fliesenebene an.
Was der Verzicht auf den Estrich bedeutet
In einem üblichen Fußbodenaufbau liegt zwischen Rohbau und Belag ein Estrich, und zwischen Estrich und Rohbau liegt eine Dämmschicht oder mindestens eine Trennlage. Diese Schichten entkoppeln zwei Bauteile, die sich unterschiedlich verhalten. Fällt der Estrich weg und wird die Fliese unmittelbar in das Kleberbett auf den Beton gesetzt, entsteht ein starrer Verbund über die gesamte Fläche.
Das ist konstruktiv gewollt, wenn Lasten direkt abgetragen werden sollen oder die Aufbauhöhe nur wenige Zentimeter beträgt. Es bedeutet aber, dass jede Formänderung des Betons in den Belag geht. Und Beton verformt sich über lange Zeiträume: Er schwindet beim Austrocknen, er kriecht unter Dauerlast, und eine Geschossdecke biegt sich durch, sobald Ausbaulasten aufgebracht werden.
Hinzu kommt der Temperaturunterschied. Eine Bodenplatte über Erdreich hat eine andere Temperaturgeschichte als der Raum darüber. Die Fliese liegt warm, der Beton liegt kühl, und die Verbundzone dazwischen nimmt die Differenz auf. Bei kleinen Formaten und engen Fugen verteilt sich das; bei großen Formaten und großen zusammenhängenden Flächen konzentriert es sich an wenigen Stellen.

Betonalter: die unterschätzte Größe
Der größte Teil des Trocknungsschwindens eines Betonbauteils läuft in den ersten Monaten ab, klingt danach aber nur langsam aus. Ein Bauteil, das wenige Wochen alt ist, hat den Hauptteil seiner Formänderung noch vor sich. Wer darauf starr verklebt, überträgt diese Bewegung vollständig in den Belag – und zwar dort am stärksten, wo die Platte an aufgehenden Bauteilen gehalten wird.
Eine belastbare Zahl für ein Mindestalter gibt es nicht, weil sie von Betonrezeptur, Bauteildicke, Lagerungsbedingungen und Feuchtegehalt abhängt. Fachlich sinnvoll ist es, so spät wie möglich zu verlegen und die Zeit zwischen Betonage und Belag im Bauablauf bewusst zu planen, statt sie als Puffer zu behandeln. Wo das nicht geht, ist die Entkopplung der technisch richtige Weg.
Bei Geschossdecken kommt die Durchbiegung hinzu. Sie stellt sich nicht nur beim Ausschalen ein, sondern wächst mit der Zeit unter Dauerlast weiter. Ein Belag, der auf eine frisch ausgeschalte Decke geklebt wird, macht diese Verformung mit. In den Feldmitten entstehen Zugspannungen an der Oberseite, an den Auflagern Druck – und die Fliesenfuge ist die Stelle, an der sich das zeigt.
Feuchte ist der zweite Zeitfaktor. Ein Betonbauteil gibt sein überschüssiges Wasser über Jahre ab. Solange die Oberfläche offen bleibt, ist das unkritisch. Unter einer dichten keramischen Schicht staut sich die Feuchte in der Verbundzone. Für zementäre Dünnbettmörtel ist das in der Regel unproblematisch, für empfindliche Klebersysteme und für den Sockelanschluss nicht.
Untergrundvorbereitung: mechanisch, nicht chemisch
Eine Betonoberfläche ist selten so, wie sie für einen Verbund sein muss. Beim Verdichten und Abziehen reichern sich Zementleim und Feinstanteile oben an, es entsteht eine dichte Zementhaut. Bei geglätteten Industrieböden kommt die Verdichtung durch den Flügelglätter dazu, bei Fertigteilen Trennmittel aus der Schalung. Alle drei wirken als Trennschicht, und alle drei lassen sich nicht durch Grundierung reparieren.
Abgetragen wird mechanisch: kugelstrahlen, schleifen oder fräsen. Kugelstrahlen ist bei größeren Flächen das Verfahren der Wahl, weil es die Oberfläche gleichmäßig aufraut und zugleich reinigt. Fräsen ist aggressiver und hinterlässt ein Riefenbild, das bei dünnen Kleberbetten wieder ausgeglichen werden muss. Nach jeder dieser Maßnahmen wird gründlich abgesaugt.
- Zustand aufnehmen: Ebenheit, Höhenlage gegen den Meterriss, Risse, Fugenlage, Verunreinigungen, Feuchte.
- Oberflächenzugfestigkeit prüfen, wo es auf den Verbund ankommt – bei hoher Belastung oder großen Formaten.
- Zementhaut, Trennmittel und Altbeschichtungen mechanisch abtragen, Fläche vollständig absaugen.
- Risse bewerten: ruhende Risse kraftschlüssig verharzen, arbeitende Risse als Fuge in den Belag übernehmen.
- Höhenunterschiede mit einer für Beton geeigneten Ausgleichsmasse schließen, Schichtdicke des Systems beachten.
- Grundieren, bei Bedarf Entkopplung oder Verbundabdichtung aufbringen.
- Fliesen im kombinierten Verfahren verlegen, Fugen- und Randfugenplan einhalten.
Die Prüfung der Oberflächenzugfestigkeit ist bei Industrie- und Gewerbeflächen keine Formalie. Eine geglättete Betonoberfläche kann trotz hoher Betonfestigkeit eine schwache, überverdichtete Randzone haben. Der Belag löst sich dann nicht im Kleber, sondern nimmt die obersten Millimeter Beton mit.
Verbund oder Entkopplung

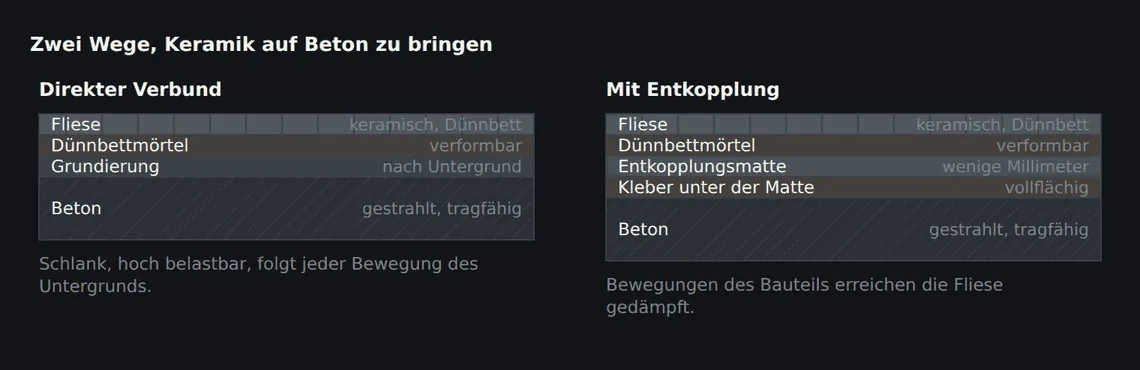

Die Entscheidung zwischen direktem Verbund und einer Entkopplungsschicht ist die zentrale Planungsfrage bei diesem Aufbau. Entkopplungsmatten sind wenige Millimeter dick, werden vollflächig in ein Kleberbett gelegt und nehmen Bewegungen in ihrer Struktur auf, bevor sie den Belag erreichen. Sie verhindern keine Verformung des Bauteils, sie unterbrechen nur deren Weiterleitung.
| Situation | Direkter Verbund | Entkopplung |
|---|---|---|
| Altes, ausgetrocknetes Bauteil | geeignet | nicht zwingend |
| Junger Beton, kurze Zeitschiene | ungünstig | sinnvoll |
| Große zusammenhängende Fläche | engmaschiger Fugenplan nötig | reduziert Spannungen deutlich |
| Ruhende Risse im Untergrund | nach Verharzung möglich | zusätzliche Sicherheit |
| Hohe Punkt- und Radlasten | geeignet | Tragfähigkeit des Systems prüfen |
| Beheizte Bodenplatte | verformbaren Mörtel wählen | üblich und bewährt |
Eine Entkopplung ersetzt weder die Bewegungsfugen des Belags noch die Übernahme von Bauwerksfugen.
Zu beachten ist, dass eine Entkopplungsschicht die Lastabtragung verändert. Punkt- und Radlasten werden nicht mehr unmittelbar in den Beton geleitet, sondern über die Struktur der Matte. Für den Wohnungsbau ist das ohne Bedeutung, für Lager- und Verkehrsflächen mit Hubwagenbetrieb nicht. Dort ist zu klären, welche Flächenpressung das jeweilige System aufnimmt, bevor die Entkopplung als Standardlösung eingeplant wird.
Der letzte Punkt wird häufig missverstanden. Eine Entkopplungsmatte nimmt kleine, flächig verteilte Bewegungen auf. Eine Bauwerksfuge trennt zwei Gebäudeteile, die sich unabhängig voneinander bewegen, teilweise um mehrere Millimeter. Diese Fuge geht durch den gesamten Aufbau einschließlich Belag und Sockel, unverändert in Lage und Breite. Keine Matte und kein verformbarer Mörtel kann das ersetzen.
Häufiger Planungsfehler
Die Fugenlage der Bodenplatte steht im Schalplan, der Verlegeplan entsteht bei den Fliesenarbeiten – beide Pläne gehören vor Beginn zusammengeführt. Wir holen uns den Schalplan, bevor der Verlegeplan gezeichnet wird, und legen das Raster so, dass die Fugen des Belags über den Fugen des Bauteils liegen. Nachträglich lässt sich eine Fuge nur noch schneiden, und dann sitzt sie mitten in einer Plattenreihe.
Feuchte von unten bei erdberührten Bodenplatten
Eine Bodenplatte gegen Erdreich steht dauerhaft in Kontakt mit Bodenfeuchte. Ohne wirksame Abdichtung unter oder auf der Platte wandert Wasser kapillar und als Dampf nach oben und kommt unter dem dichten keramischen Belag an. Die Folgen reichen von Ausblühungen in den Fugen über Verfärbungen bis zu Ablösungen, wenn Salze in der Verbundzone auskristallisieren.
Bei Neubauten ist die Abdichtung gegen Bodenfeuchte Teil der Rohbauleistung – als Bahn unter der Platte, als Abdichtung auf der Platte oder als wasserundurchlässige Konstruktion. Fehlt sie, ist das vor dem Belegen zu klären. Eine nachträgliche Sperrschicht auf der Oberseite ist technisch möglich, verlangt aber ein dafür geeignetes System und einen sauber geplanten Anschluss an aufgehende Wände.
Im Bestand ist die Lage häufiger unklar. Ein einfacher Hinweis ist die Folienprobe: Ein Stück dichte Folie wird auf die gereinigte Fläche geklebt und nach einem Tag kontrolliert. Schlägt sich Wasser darunter nieder oder verfärbt sich der Beton dunkel, kommt Feuchte nach. Das ersetzt keine Bauteilöffnung, reicht aber, um die Entscheidung nicht ohne Grundlage zu treffen.
Nicht verwechseln sollte man diese Fragestellung mit Feuchte von oben. Im Bad, in der Dusche und in gewerblichen Nassbereichen liegt die Dichtebene über dem Beton, unmittelbar unter dem Kleberbett, und wird an allen Anschlüssen und Durchdringungen mit Bändern und Manschetten geschlossen. Beide Abdichtungen haben unterschiedliche Aufgaben und ersetzen einander nicht.
Fugen im Belag
Weil der Belag direkt auf dem Bauteil sitzt, übernimmt der Fugenplan des Belags eine Aufgabe, die sonst der Estrich erfüllt. Er muss die Fläche so unterteilen, dass Längenänderungen nicht über große Strecken aufsummiert werden.
- Bauwerksfugen werden lagegleich und in voller Breite durch den gesamten Aufbau geführt, einschließlich Sockel und Anschlussbauteile.
- Feldbegrenzungsfugen unterteilen große Flächen. Ihr Abstand richtet sich nach Format, Untergrund, Temperaturbeanspruchung und Sonneneinstrahlung – bei beheizten Flächen und bei Flächen hinter großen Glasfronten enger.
- Randfugen halten den Belag an allen aufgehenden Bauteilen frei, auch hinter Sockelleisten und an Türzargen. Ein Belag, der an der Wand ansteht, drückt sich unter Temperaturdehnung auf.
- Anschlussfugen trennen den Belag an Einbauteilen, Stützen, Abläufen und Schwellen ab – überall dort, wo ein starres Bauteil die Fläche durchdringt.
Bewegungsfugen werden elastisch geschlossen, nicht mit Fugenmörtel verfüllt. Vor dem Verfugen wird deshalb festgehalten, welche Fuge welche Funktion hat. Eine mit Zementmörtel gefüllte Bewegungsfuge ist keine Fuge mehr, sondern eine Sollbruchstelle mit besonders gerader Kante.
Die Fugenbreite selbst ist ebenfalls eine technische Größe. Sie muss die Maßtoleranz der Platten aufnehmen und zugleich Raum für Längenänderungen lassen. Sehr schmale Fugen sehen auf dem Bemusterungstisch gut aus und rächen sich auf der Fläche: Die Toleranzen wandern durch die Reihen, und bei Erwärmung stehen die Plattenkanten aufeinander, bevor die nächste Bewegungsfuge erreicht ist.
Sie planen den Oberboden für ein Bauvorhaben? Unsere Leistungsseite erläutert Untergrundvorbereitung und Schnittstellen: Oberboden und Bodenbeläge. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.
Häufige Fragen
Kann man direkt auf die Bodenplatte fliesen?
Ja, wenn der Beton tragfähig, ausreichend alt und gegen Feuchte von unten geschützt ist und die Oberfläche mechanisch vorbereitet wurde. Bei jungem Beton oder großen Flächen ist eine Entkopplungsschicht die technisch sicherere Lösung.
Wie lange muss Beton vor dem Fliesen aushärten?
Eine allgemeingültige Frist gibt es nicht, weil Rezeptur, Bauteildicke und Lagerung den Verlauf bestimmen. Maßgeblich ist, dass der Hauptteil des Schwindens abgeklungen und die Restfeuchte für das gewählte System verträglich ist. Wo die Zeit fehlt, wird entkoppelt.
Reicht eine Grundierung auf geglättetem Beton?
Nein. Eine geglättete oder mit Zementhaut überzogene Oberfläche ist dicht und schwach verankert. Sie wird gestrahlt, geschliffen oder gefräst und erst danach grundiert. Eine Grundierung auf der Zementhaut verlegt die Trennebene nur nach oben.
Muss jede Fuge der Bodenplatte im Belag übernommen werden?
Bauwerksfugen immer, lagegleich und in voller Breite. Arbeitsfugen und Scheinfugen werden nach ihrer tatsächlichen Bewegung beurteilt: Eine ruhende Fuge kann kraftschlüssig geschlossen und überbaut werden, eine arbeitende gehört in den Belag übernommen.
